Testy UAT to walidacja biznesowa wykonywana przez użytkowników końcowych, a nie kolejna runda testów technicznych. Odbywają się po zakończeniu testów systemowych i przed wdrożeniem produkcyjnym, gdy kod działa już stabilnie. Ich efektem jest formalny sign-off, czyli decyzja o gotowości do produkcji, albo lista konkretnych działań korygujących, które trzeba zamknąć przed uruchomieniem.
Krótko mówiąc:
- Testy UAT powinny być przeprowadzane tylko po ukończeniu testów systemowych, na stabilnym środowisku i z realistycznymi danymi.
- Kryteria wyjścia z sesji UAT muszą być jasno zdefiniowane przed rozpoczęciem, obejmując brak krytycznych błędów i pokrycie kluczowych scenariuszy.
- W procesie UAT najefektywniej uczestniczą niezależni użytkownicy biznesowi, którzy wykonują scenariusze zgodne z codzienną pracą.
- Brak mierzalnych kryteriów akceptacji i zbyt ogólne dane testowe często prowadzą do opóźnień i sporów o gotowość systemu.
- Narzędzia do zarządzania testami i defektami, takie jak Jira, są kluczowe dla przejrzystości i skuteczności procesu UAT.
Spis treści
- Co to są testy UAT i czym różnią się od testów technicznych?
- Dlaczego testy UAT decydują o sukcesie wdrożenia?
- Kiedy przeprowadzać UAT i jakie warunki muszą być spełnione?
- Jak przeprowadzić testy UAT krok po kroku?
- Kto powinien uczestniczyć w testach UAT?
- Jakie błędy najczęściej niszczą testy UAT?
- Jak formułować kryteria akceptacji i mierzyć gotowość do produkcji?
- Jakich narzędzi i artefaktów potrzebujesz do UAT?
- Wypowiedź eksperta, Pawła Styperka, CEO Studio201
- Czego nauczyły nas dziesiątki projektów wdrożeniowych?
- Jak wspierać zespoły w przygotowaniu testów UAT
- Źródła
Co to są testy UAT i czym różnią się od testów technicznych?
UAT (User Acceptance Testing) sprawdza, czy zbudowany system rzeczywiście odpowiada na potrzeby biznesu, a nie tylko czy działa zgodnie ze specyfikacją techniczną. Testerzy techniczni odpowiadają na pytanie „czy zbudowaliśmy produkt poprawnie?”. UAT odpowiada na inne pytanie: „czy zbudowaliśmy właściwy produkt?”, jak podkreśla praktyczny przewodnik po testach akceptacyjnych.
W praktyce testy UAT dzielą się na kilka wariantów: testy akceptacji biznesowej (BAT), testy operacyjne (OAT) sprawdzające gotowość eksploatacyjną, testy beta prowadzone na wybranej grupie użytkowników oraz testy zgodności z umową, weryfikujące spełnienie warunków kontraktowych. Dobrze napisany scenariusz UAT brzmi jak opis procesu, na przykład „wystaw fakturę korygującą dla klienta zagranicznego“, a nie jak techniczna instrukcja sprawdzenia pola formularza.
Dlaczego testy UAT decydują o sukcesie wdrożenia?
Pominięcie UAT albo jego pobieżne przeprowadzenie zwykle kończy się kosztownymi poprawkami już po starcie produkcyjnym, kiedy błąd dotyka klientów i transakcji. Systemy, które przeszły rzetelny UAT, zyskują też coś trudniejszego do zmierzenia: akceptację samych użytkowników, którzy czuli się częścią procesu wdrożenia, a nie jego ofiarą.
Zespoły, które traktują UAT poważnie, notują zwykle mniej zgłoszeń serwisowych po starcie i krótszy czas wdrożenia nowych pracowników w system. To bezpośredni efekt tego, że scenariusze testowe odzwierciedlają realną pracę, a nie laboratoryjne warunki.
Kiedy przeprowadzać UAT i jakie warunki muszą być spełnione?
UAT ma sens tylko wtedy, gdy testy systemowe są zakończone, środowisko testowe jest stabilne, a dane testowe odpowiadają realnym scenariuszom biznesowym. Rozpoczęcie UAT na niedokończonym systemie prowadzi do frustracji użytkowników i marnuje ich czas, który jest zwykle najbardziej ograniczonym zasobem w projekcie.
Warunki wyjścia (kryteria exit) trzeba zdefiniować przed startem sesji, nie w trakcie. Chodzi o konkretne progi: brak błędów krytycznych, ograniczona liczba błędów niskiego priorytetu, pokrycie wszystkich kluczowych scenariuszy. Dobrą praktyką jest ustalenie dopuszczalnych progów defektów zanim jakikolwiek użytkownik biznesowy zaloguje się do systemu testowego.
Gdy kryteria nie są spełnione, projekt ma dwie ścieżki: retest po poprawkach albo świadoma decyzja sponsora o przyjęciu ryzyka resztkowego, udokumentowana na piśmie. Więcej o typowych progach ryzyka w fazie wdrożenia znajdziesz w checkliście wdrożenia aplikacji.

Jak przeprowadzić testy UAT krok po kroku?
Skuteczny proces UAT składa się z sześciu etapów, które następują po sobie w ustalonej kolejności, jak opisuje przewodnik po testach akceptacyjnych:
- Planowanie – ustal zakres, role, harmonogram i kryteria akceptacji zanim napiszesz pierwszy scenariusz.
- Projektowanie scenariuszy – pisz je językiem procesów biznesowych, nie technicznym żargonem.
- Przygotowanie środowiska i danych – środowisko musi przypominać produkcję, a dane muszą być realistyczne.
- Wykonanie testów – sesje z udziałem faktycznych użytkowników biznesowych, nie zastępczych testerów.
- Zarządzanie defektami – każdy błąd trafia do rejestru z priorytetem i właścicielem.
- Decyzja o akceptacji – formalny sign-off albo lista działań korygujących z terminem.
Etap przygotowania danych bywa najczęściej niedoceniany. Testy prowadzone na sztucznych, „czystych” danych ukrywają błędy, które ujawnią się dopiero po wdrożeniu, gdy do systemu trafią realne, niedoskonałe rekordy klientów, jak zauważa DSR w swoim opracowaniu o testach akceptacyjnych.
Porada profesjonalisty: Zanim zaplanujesz pierwszą sesję UAT, poproś jednego użytkownika biznesowego o przejrzenie scenariuszy pod kątem języka. Jeśli nie rozumie treści bez wyjaśnień od zespołu IT, scenariusz jest napisany źle.
Kto powinien uczestniczyć w testach UAT?
Skład zespołu UAT decyduje o wiarygodności całego procesu. Zespół testujący powinien być niezależny od zespołu deweloperskiego, bo tylko wtedy wyniki odzwierciedlają rzeczywiste doświadczenie, a nie znajomość systemu od kuchni, zgodnie z analizą roli testowania akceptacyjnego.
- Użytkownicy biznesowi wykonują scenariusze i zgłaszają obserwacje z perspektywy codziennej pracy.
- Product Owner koordynuje priorytety defektów i pilnuje zgodności z założeniami produktu.
- Zespół QA wsparcia technicznego pomaga diagnozować zgłoszone problemy.
- Sponsor projektu podejmuje ostateczną decyzję o sign-off, biorąc odpowiedzialność biznesową.
Przed sesjami warto krótko przeszkolić użytkowników biznesowych z obsługi rejestru defektów i logowania obserwacji, żeby nie tracili czasu na kwestie techniczne.
Jakie błędy najczęściej niszczą testy UAT?
Najczęstszy błąd to mylenie UAT z powtórką testów technicznych, przez co zespół sprawdza to samo dwa razy, a rzeczywiste procesy biznesowe zostają nietestowane, co potwierdza analiza roli testowania akceptacyjnego. Drugim problemem jest brak mierzalnych kryteriów akceptacji ustalonych z wyprzedzeniem, co prowadzi do sporów o to, czy system jest „gotowy“.
- Nie zaczynaj UAT bez zdefiniowanych, mierzalnych kryteriów wyjścia.
- Używaj danych testowych zbliżonych do produkcyjnych, nie sztucznych przykładów.
- Angażuj użytkowników biznesowych od pierwszych szkiców scenariuszy, nie na etapie wykonania.
- Dokumentuj każdy dowód testowy: zrzut ekranu, wynik, decyzję, datę.
Porada profesjonalisty: Włącz UAT do definicji „zrobione“ (Definition of Done) już na etapie planowania sprintu, nie tylko przed startem produkcyjnym. Iteracyjne testy akceptacyjne ograniczają ryzyko, że na końcu projektu okaże się, że produkt nie pasuje do procesu, jak pokazuje praktyka ciągłego UAT w metodykach zwinnych.

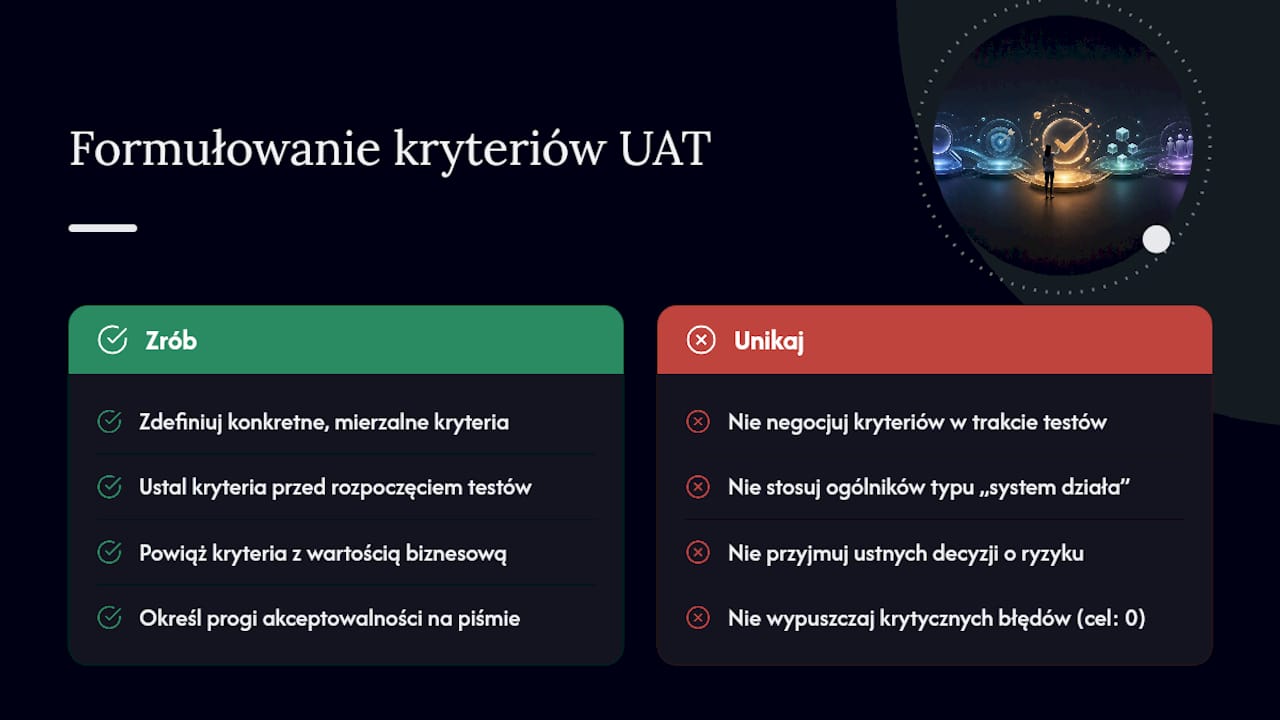

Jak formułować kryteria akceptacji i mierzyć gotowość do produkcji?
Kryteria akceptacji muszą być konkretne, mierzalne i powiązane z wartością biznesową, ustalone zanim zaczną się testy, nie negocjowane w ich trakcie, zgodnie z wytycznymi opisanymi w przewodniku po testach akceptacyjnych. Zamiast „system działa poprawnie“ napisz „czas wygenerowania raportu miesięcznego nie przekracza 5 sekund dla 10 000 rekordów“.
Praktyczne metryki obejmują pokrycie scenariuszy testowych (procent zaplanowanych scenariuszy wykonanych), liczbę błędów krytycznych (docelowo zero przed sign-off) i średni czas naprawy zgłoszonego defektu. Każde odstępstwo od ustalonego progu wymaga pisemnej decyzji sponsora o przyjęciu ryzyka resztkowego, nie ustnego „przepuśćmy to“.

Jakich narzędzi i artefaktów potrzebujesz do UAT?
Systemy do zarządzania przypadkami testowymi i śledzenia defektów, takie jak TestRail czy Jira, ułatwiają przejrzystość procesu i pozwalają śledzić status każdego scenariusza w jednym miejscu, co podkreślają praktyczne przewodniki po planowaniu UAT. Do zbierania obserwacji od użytkowników biznesowych przydają się proste formularze albo arkusze, które nie wymagają szkolenia technicznego.
Kompletny pakiet UAT powinien zawierać:
- Plan UAT z zakresem, harmonogramem i rolami.
- Scenariusze testowe napisane językiem procesów biznesowych.
- Zestaw danych testowych zbliżonych do produkcyjnych.
- Rejestr defektów z priorytetami i statusami.
- Pakiet dowodów testowych i podpisany dokument sign-off.
W projektach regulowanych, na przykład w branży medycznej, pakiet UAT musi dodatkowo zawierać dowody audytowe i ślad zmian zgodny z wymaganiami typu GAMP czy CSV, jak opisuje słowniczek testowania akceptacji użytkownika. Jeśli system przetwarza dane osobowe, warto też zerknąć na wymogi opisane w artykule o RODO w aplikacjach webowych.
Wypowiedź eksperta, Pawła Styperka, CEO Studio201
„Kluczem do sukcesu w UAT jest potraktowanie go nie jako formalności, lecz jako walidacji biznesowej“ – mówi Paweł Styperek. W Studio201 UAT wpisujemy w proces wdrożeniowy od pierwszego dnia, nie dopisujemy go na końcu jako formalny krok przed startem. Jeśli planujesz wdrożenie i chcesz przygotować UAT tak, by realnie chronił projekt, napisz do nas i porozmawiajmy o konkretnym przypadku.
Czego nauczyły nas dziesiątki projektów wdrożeniowych?
Najlepiej przebiegają te sesje UAT, w których użytkownicy biznesowi widzieli scenariusze zanim usiedli przed ekranem, a rejestr defektów był aktualizowany na bieżąco, nie zbiorczo po tygodniu. Sign-off bez ustalonych wcześniej progów defektów to fikcja, nie decyzja. Jeśli Twój projekt boryka się z niejasnymi kryteriami akceptacji, warto to naprawić zanim zacznie się pierwsza sesja, nie w jej trakcie.
— Paweł
Jak wspierać zespoły w przygotowaniu testów UAT
UAT to nie formalność na końcu projektu, ale sprawdzian, który decyduje, czy wdrożenie się uda. Wsparcie w planowaniu zakresu UAT, pisaniu scenariuszy zgodnych z realnymi procesami, przygotowaniu środowiska testowego i dokumentacji potrzebnej do formalnego sign-off może znacząco pomóc zespołom.

Jeśli wdrażasz system, kalkulator wyceny albo aplikację i chcesz mieć pewność, że UAT nie stanie się przeszkodą tuż przed startem produkcyjnym, sprawdź naszą ofertę wdrożeń AI dla biznesu albo napisz do nas, opisując swój projekt. Wspólnie ustalimy, jakie kryteria akceptacji i jaki plan testów będą realnie chronić Twój harmonogram wdrożenia.
Źródła
Więcej o metodyce UAT znajdziesz w praktycznym przewodniku po testach akceptacyjnych, analizie roli testowania akceptacyjnego oraz opisie testów akceptacyjnych w projektach wdrożeń systemów IT. Jeśli zastanawiasz się, czy Twoja firma potrzebuje dodatkowego systemu do zarządzania procesami przed samym UAT, przeczytaj też artykuł o tym, czy mała firma potrzebuje systemu CRM.
Masz pytania dotyczące przygotowania testów UAT w Twoim projekcie? Napisz do nas, chętnie pomożemy je zaplanować.
